Intro
Veiledning

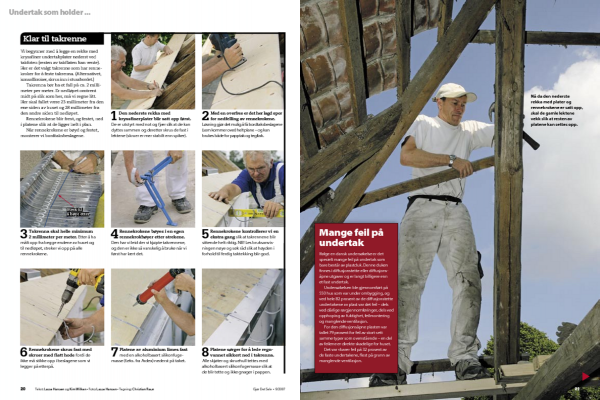

01
Klar til takrenne
8
Trinn
Vi begynner med å legge en rekke med kryssfiner under takplater nederst ved takfoten (resten av takflaten kan vente). Her er det valgt takrenne som har renne-kroker for å feste takrenna. (Alternativet, konsollkroker, skrus inn i stussbordet.)
Takrenna bør ha et fall på ca. 2 millimeter per meter. Er nedløpet omtrent midt på slik som her, må vi regne litt. Her skal fallet være 23 millimeter fra den ene siden av huset og 28 millimeter fra den andre siden til nedløpet.

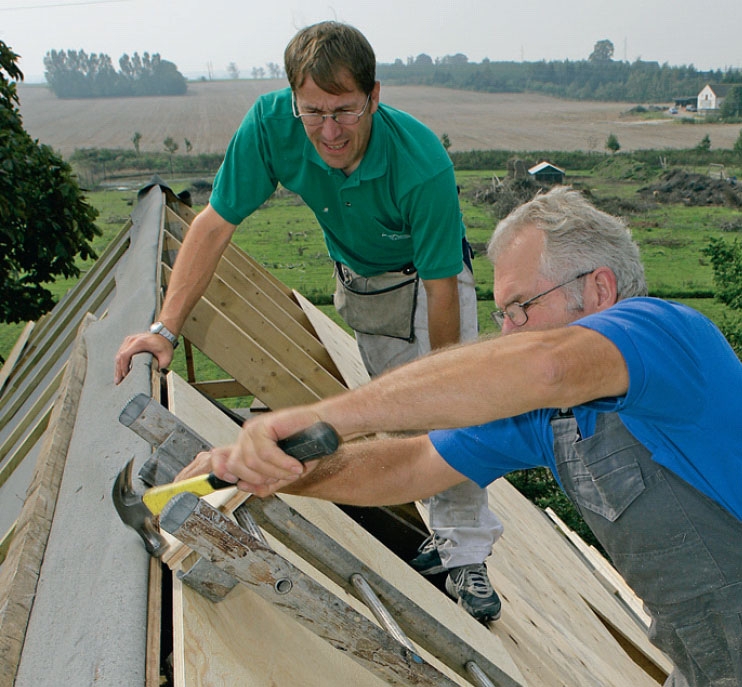

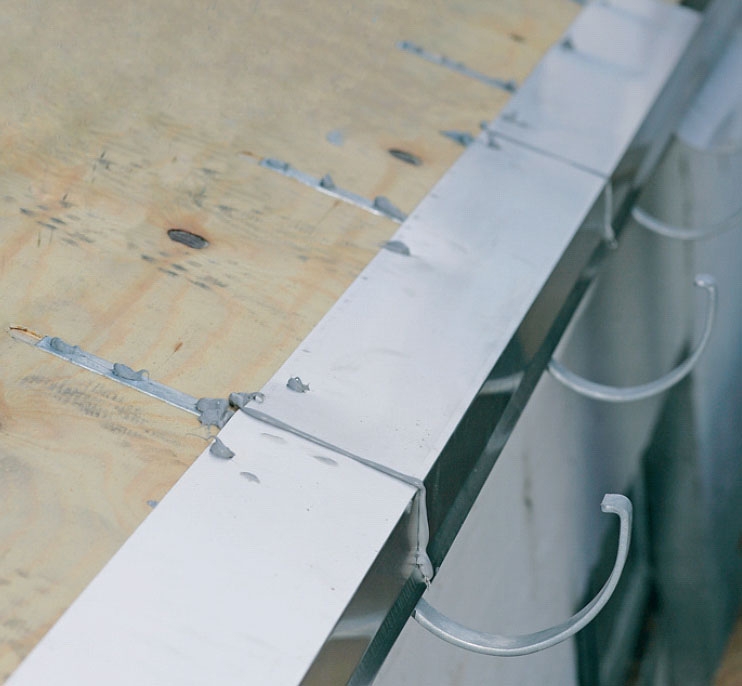

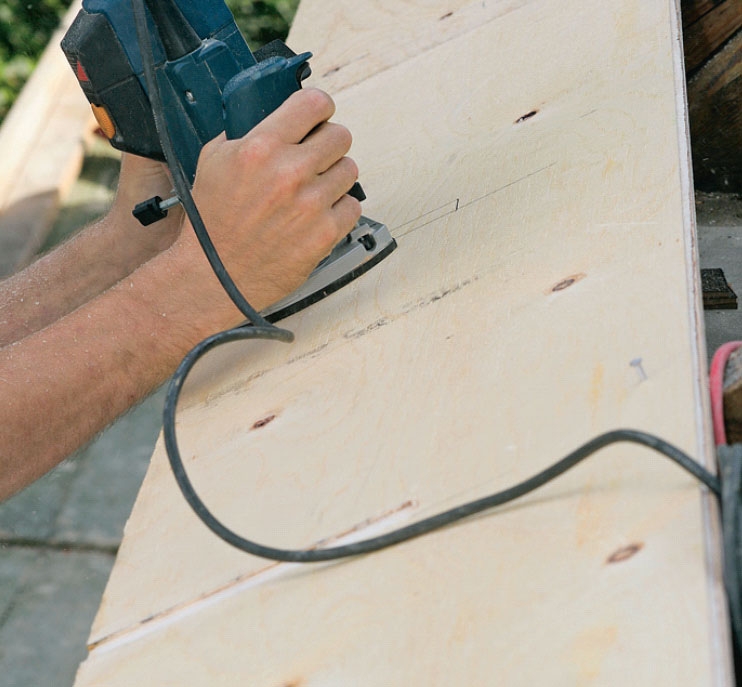

Rennekrokene blir frest, og festet, ned i platene slik at de ligger helt i plan.
Når rennekrokene er bøyd og festet, monterer vi bordtaksbeslagene.
Den nederste rekka med kryssfinerplater blir satt opp først. De er utstyrt med not og fjær slik at de kan dyttes sammen og deretter skrus de fast i lektene (skruer er mer stabilt enn spiker).
Med en overfres er det her lagd spor for nedfelling av rennekrokene. Løsning gjør det mulig å få bordtaksbeslagene (som kommer over) helt plane - og kan brukes både for papptak og tegltak.
Takrenna skal helle minimum 2 millimeter per meter. Etter å ha målt opp fra begge endene av huset og til nedløpet, streker vi opp på alle rennekrokene.

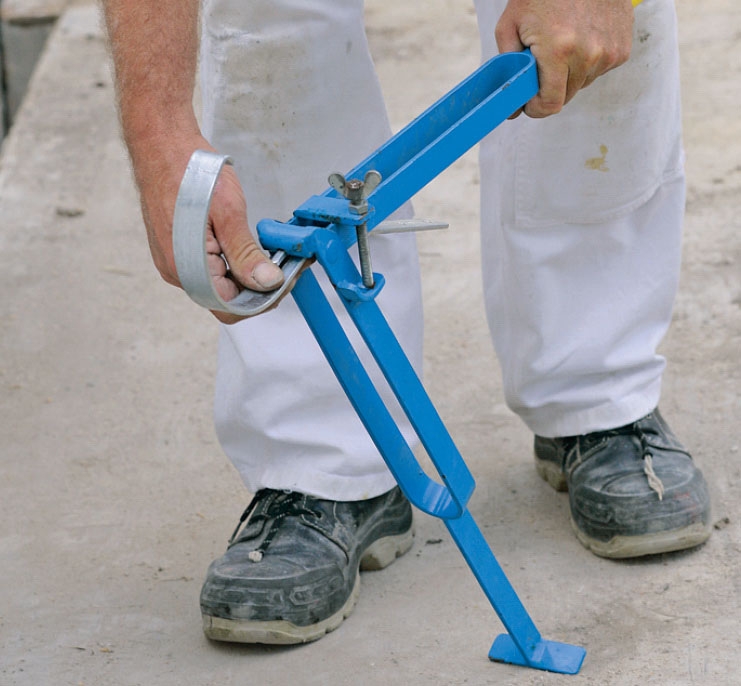

Rennekrokene bøyes i en egen rennekrokbøyer etter strekene. Den har vi leid der vi kjøpte takrennene, og den er ikke så vanskelig å bruke når vi først har lært det.
Rennekrokene kontrollerer vi en ekstra gang slik at takrennene blir sittende helt riktig. NB! Les bruksanvisningen nøye og søk råd slik at høyden i forhold til ferdig taktekking blir god.

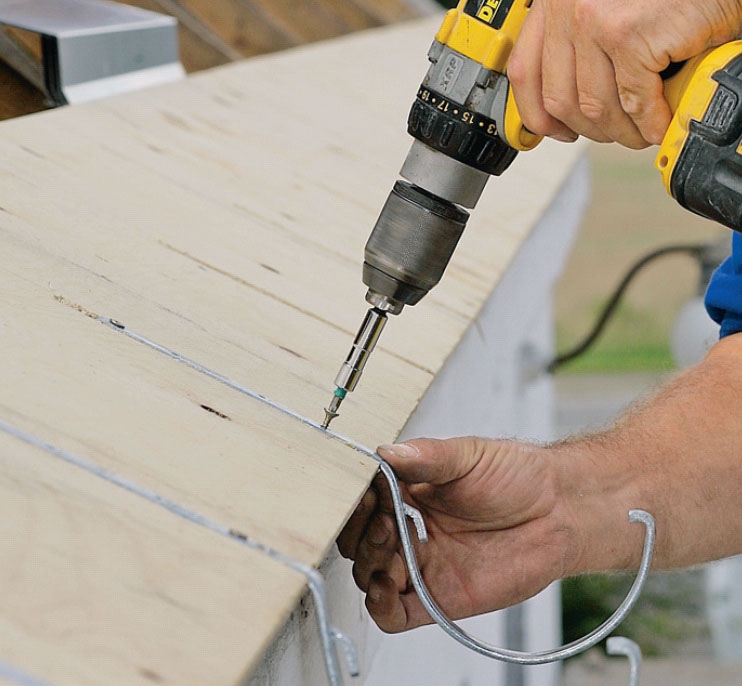

Rennekrokene skrus fast med skruer med flatt hode fordi de ikke må stikke opp i beslagene som vi legger på etterpå.

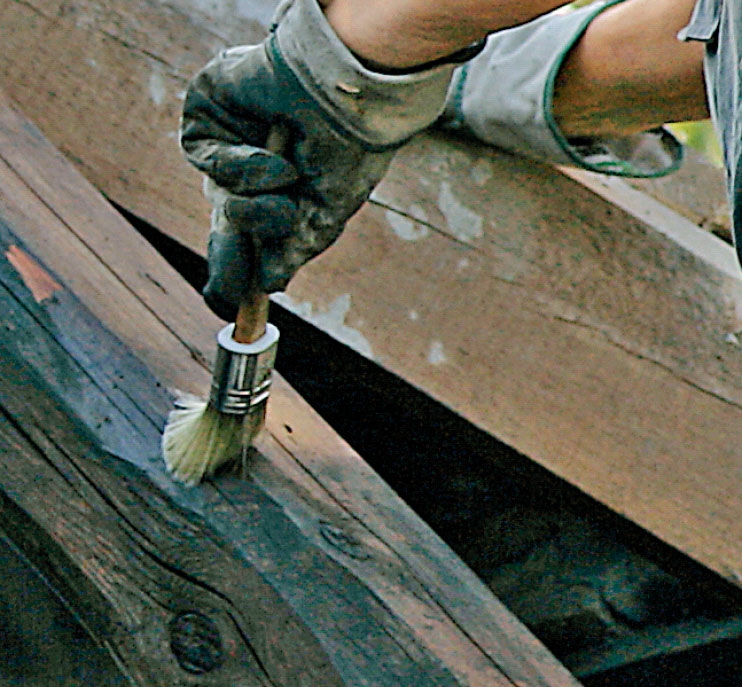

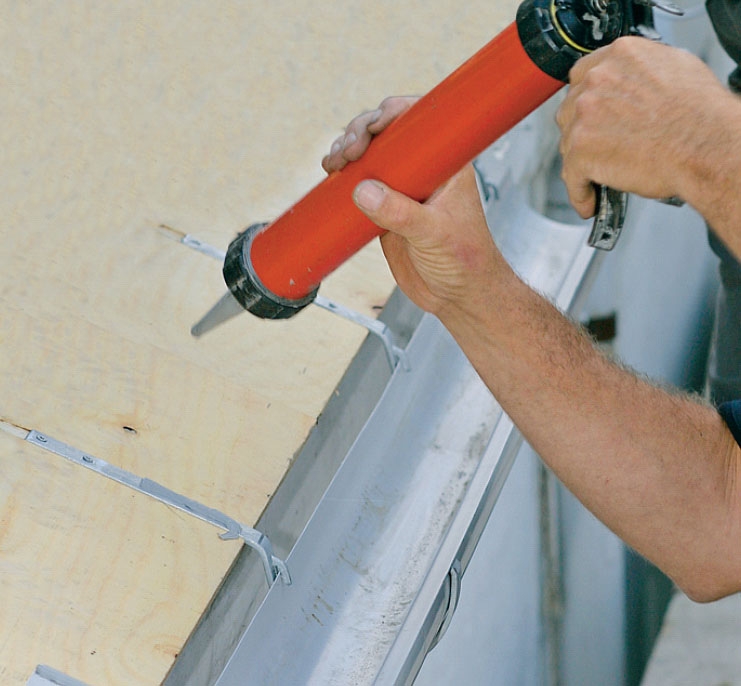

Platene av aluminium limes fast med en alkoholbasert silikonfuge- masse (f.eks. fra Ardex) nederst på taket.
02
Forberedelsen
3
Trinn
De gamle sperrene gjøres klar til undertakplatene. Spikrene trekkes ut med en spikeruttrekker, og de siste restene av gammel tegl fjernes.
De gamle lektene skal også vekk. Takplatene er så stive at de bare kan monteres direkte på sperrene.
03
På med platene
4
Trinn
Undertaket av plater holder like lenge som tegltaket. Og riktig utført til later det ventilasjon mellom undertak og tegl slik at lektene ikke begynner å råtne.
Platene er av vannfast kryssfinér og så stive i seg selv at det ikke er behov for annen avstiving.

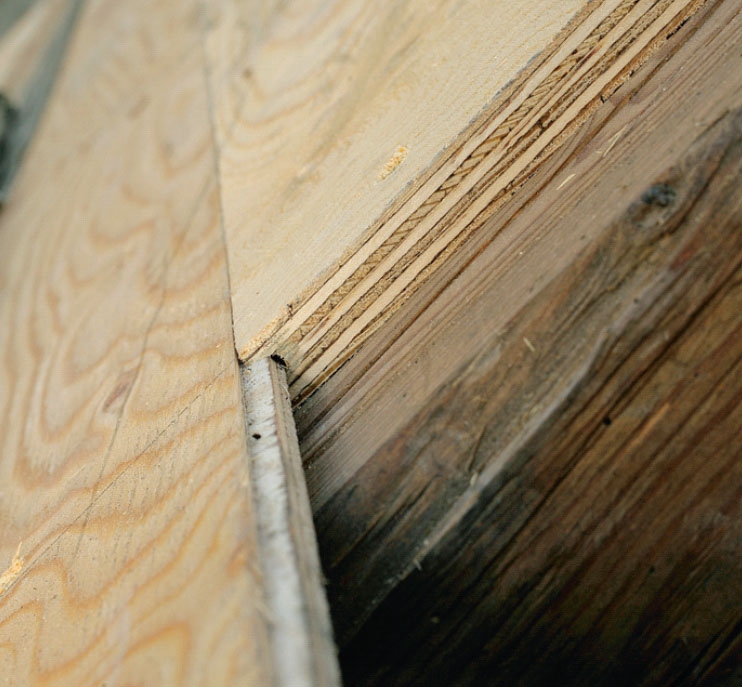

Da de har not og fjær, skal platene legges i forband slik at vi unngår en lang gjennomgående skjøt. Not og fjær sikrer helt tette skjøter.
Det må til to personer for å bakse de tunge platene på plass, og arbeidet fore-går nedenfra og oppover så vi bygger videre ut fra platene med rennekrok.

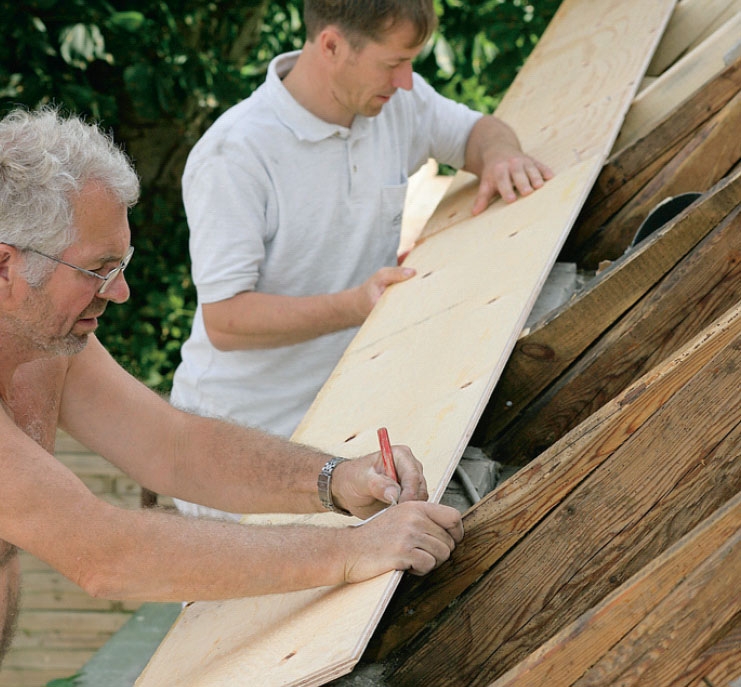

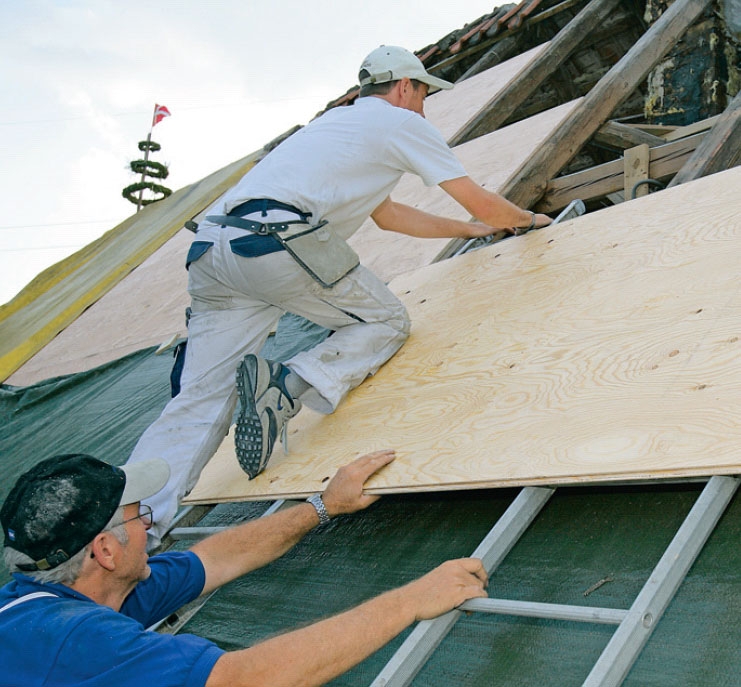

Takplatene legges i forband. De ligger altså forskjøvet i forhold til hverandre. Det må til to personer for å få de tunge platene løftet opp på plass.
Not og fjær i platene sikrer at de sitter tett mot hverandre. Vi bør være klar over hvilken vei platene skal snu før vi løfter dem opp på taket.

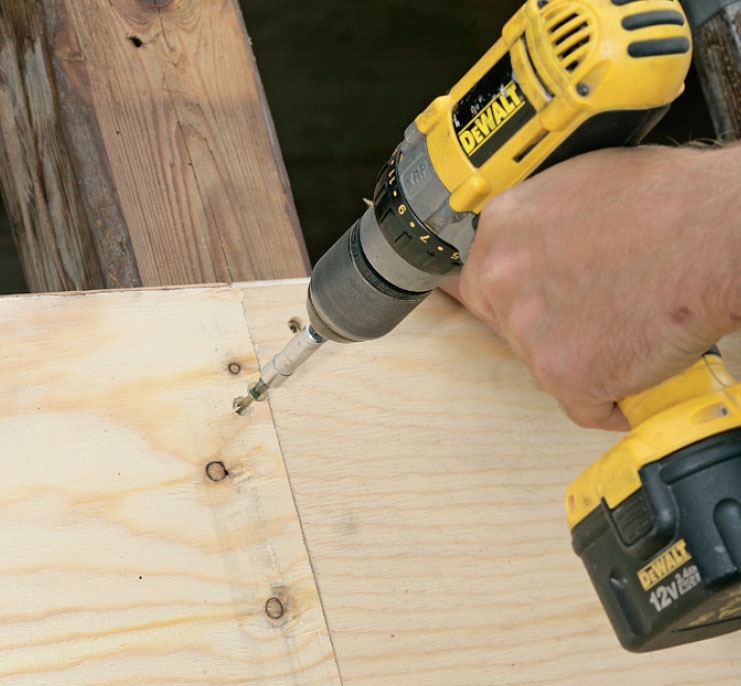

Platene skrus fast i sperrene med skruer med flate hoder slik at de ikke skader takpappen som legges oppå.
04
Takpapp
6
Trinn

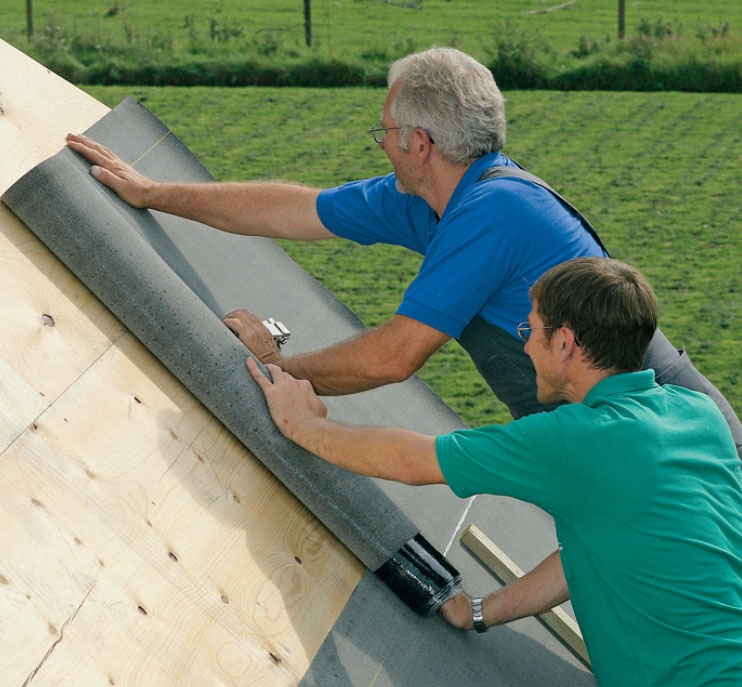

Det faste undertaket skal kles med tak-papp og helst så raskt som mulig for at vi skal slippe å legge på presenninger.
Her bruker vi takpapp med ei lim-stripe slik at det er nok å fjerne en plast-foliestrimmel og så trykke banene sammen. Dessverre var vi ikke klar over at pappen var av en type som måtte varmes opp for å klebe. Derfor måtte vi ut for å låne en gassbrenner. Ild sammen med takkpapp er egentlig bare arbeid for fagfolk, bl.a. på grunn av brannfaren. Så her måtte det utvises stor forsiktighet.
Også her er det en fordel å være to om arbeidet.

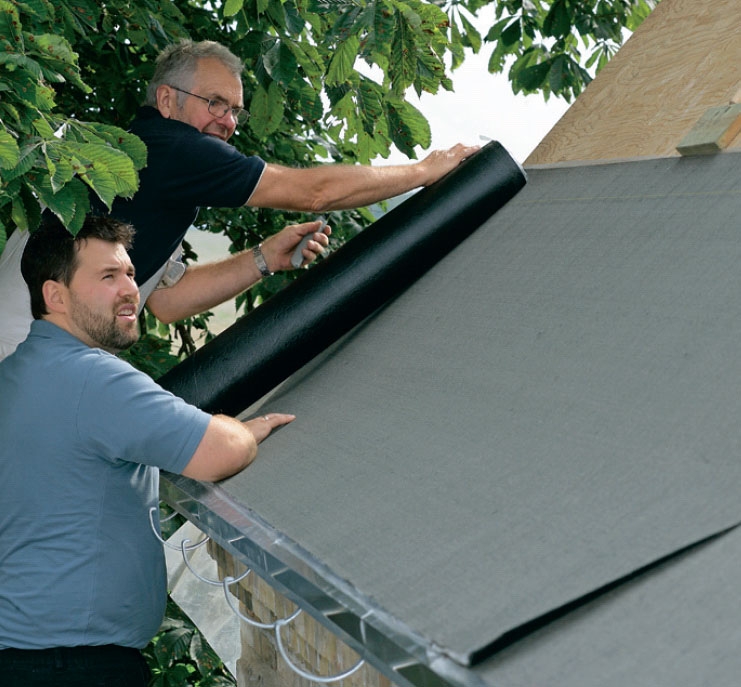

Den første banen med takpapp rulles ut og legges på plass. Underkanten limes fast til bordtaksbeslaget av aluminium.
Vi sørger for at det blir et godt omlegg loddrett og passer på å forskyve skjøtene slik at de ikke blir liggende på samme sted oppover.

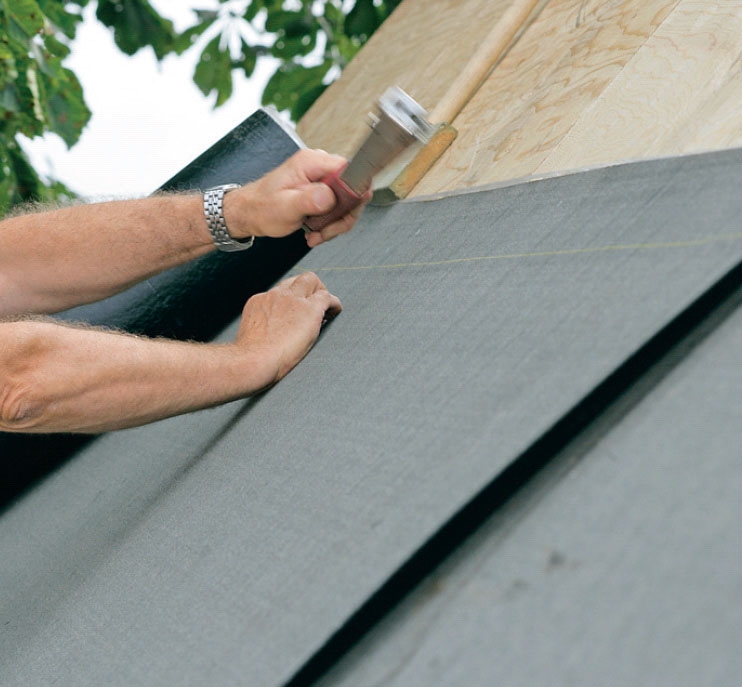

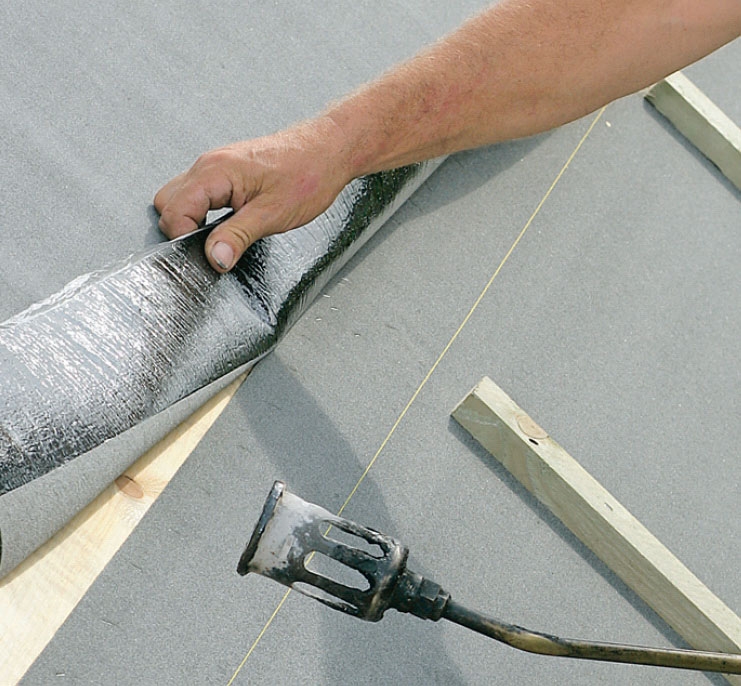

De 10 cm med klebende overlapping varmes opp. Limet lukker samtidig de små hullene som stiftene har laget i takpappen.

Vi spikrer trykkimpregnerte lister loddrett på taket før lektene monteres. De gir avstand mellom lektene og undertaket slik at det blir ventilasjon.
Tidsforbruk
3 dager til plater
3 dager til takfot med rennekrok og bordtakbeslag
3 dager til takpapp og avstandslister
Pris
Ca. 32.000 kr for 148 m².
Vanskelighetsgrad
Er sperrene først på plass, er det ikke vanskelig. Men du må være nøyaktig.
